最近,本台新闻热线025-84658888接到爆料,兴化市张郭镇镇政府采购的数十辆电动公交车,自买来以后一直就未投入使用。当地群众质疑,镇政府没有把好事办好,造成了公共资源的巨大浪费。本台记者调查发现,这批电动公交车目前仍然停放在张郭镇行政服务中心的空地上,经受风吹日晒。这究竟是怎么回事呢?
今年8月22号,泰州兴化一个名叫“张郭论坛”的微信公众号推送了一篇文章。文章质疑:“再有九十多天,张郭镇的20辆免费电动公交车就一周岁了,到现在还停在行政服务中心晒太阳。为什么迟迟不能上路为老百姓服务?”

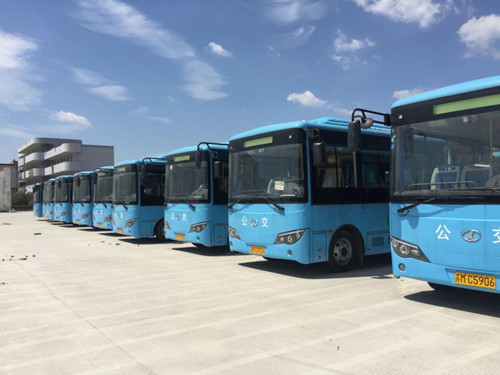

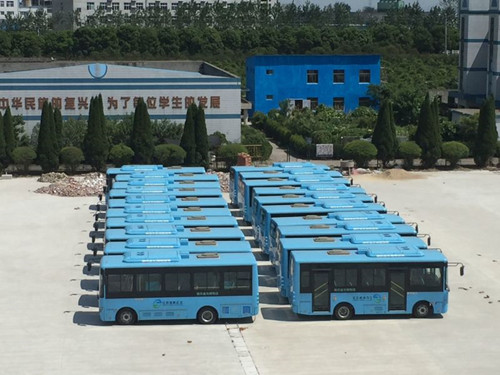

作者还为这篇文章起了个意味深长的标题——《热烈庆祝张郭电动公交车诞辰一周年》。张郭镇居民王先生看到后,特地在朋友圈里转发了这篇文章。张郭镇:“因为一周年它这个车子又没有动,没有开,又没有运营,老百姓也没有得到(实惠),就是能出行啊什么的。它还说了一个“诞辰”嘛,肯定有点那个讽刺的意思嘛。” 8月30号中午,在张郭镇行政服务中心内,记者见到了这20辆电动公交车。这些公交车被分成两排,有序地停放在一处空地上。记者注意到,这些车辆已经上好了牌照,不过由于长时间风吹日晒,部分车辆的挡风玻璃上已经积起了灰尘,还有一些雨渍残留在上面。
电动公交车是谁买的?买来后为什么不用?记者调查发现,这批电动公交车由张郭镇镇政府出资购买,其下属企业——张郭镇捷达公交公司负责运营管理。张郭镇捷达公交公司总经理章生明告诉记者,由于享受了国家对新能源汽车的各种补贴,当地购买每辆汽车的花费在3万元左右。但去年底汽车生产厂家才将这批车辆配送到了镇里,并向公司推荐了鼎充能源科技南京有限责任公司负责安装汽车充电桩。章生明表示,鼎充能源科技一拖再拖,导致车辆至今无法投入使用。
章生明:“到了最后时间它还没搞好。(记者:就今年农历春节?)对,它没搞好了以后,(镇)政府也着急啊,所以政府又跟它签了合同,要求它5月24号之前给我们(安装好),但是到目前为止都没有。这块也影响到了我们政府形象了。” 张郭镇人民政府与鼎充能源科技公司签订的合作协议显示,鼎充能源科技公司负责在张郭镇行政服务中心建设一座不低于500千瓦的充电运营服务站。但奇怪的是,合同中并没有明确约定,鼎充能源科技公司必须在何时建好充电桩,也没有约定相关的违约责任。分管交通工作的张郭镇政府副镇长赵晓喻承认,书面合同的疏漏也是导致鼎充能源科技公司迟迟不予安装到位的重要因素。
赵晓喻:“我们不能完全推脱我们的责任,或许当初(如果)有这一条(违约责任),它企业就要做得更早、做得更快。应该说,对我们来说有教训,(记者:怎么个教训?)应该吸取这样的教训,以后的合同签订当中,必须更加完善,特别是在约定条款当中。” 鼎充能源科技公司相关负责人张良解释说,没有及时完成对张郭镇充电桩项目建设,存在多方面的原因。
一方面,张郭镇充电桩项目施工前,需要得到当地供电部门的审批,审批需要一定的时间。另一方面,最近几年,中央及各级地方政府对新能源汽车的补贴政策有所调整,补贴力度有所下降,直接影响了行业的生产成本和利润。在一定程度上,削弱了相关企业生产和投资的积极性,进而延缓了一些项目的推进力度。张良:“比如说我们去年的政府补贴,跟今年的这样一个政府补贴的话基本上是拦腰切断。另外一个呢,我告诉你去年的补贴都还没有下发,企业来说呢资金池的压力也是非常大的,那企业的话作为我们来说我们是以利润为导向的对吧,我们也要生存,(资金)压力还是非常大的。(记者:企业就没有积极性了?)这个是肯定的嘛。” 截至发稿,鼎充能源科技公司张良向记者承诺,最迟今年9月底就可以完成张郭镇充电桩项目的建设。我们也希望这20辆电动公交车能早日充上电、跑上路。
【江苏新闻广播 (南京FM93.7)刘康亮、见习记者钱一鸣】
